临近开标,最先要确定的是还缺哪一份有效证据,而不是同时向多家机构只问“最快几天”。同样只剩三天,补找现有报告附件与从头安排耐久试验是不同任务。权检认证建议先把剩余工作列清楚,再确认技术上能否完成、程序上是否允许提交。

对照资料准备情况与时钟安排工作的场景示意,AI生成
对照资料准备情况与时钟安排工作的场景示意,AI生成

一、先核对截止时点,不只看“开标前三天”

查看项目文件写明的是投标文件上传截止、纸质文件送达、样品提交,还是后续验收日期。列出准确日期和时刻,并确认“工作日”“自然日”等表述适用于哪项安排。不要默认周末也能收样、检测或签发,应分别向承担单位确认。

同时检查是否已有正式延期或澄清公告。口头说“应该会延期”,不能作为延后提交的依据。

政府采购货物和服务招标的文件递交和补充修改要求,可见第87号令第33、34条。相关程序通常以文件规定的截止时间为关键节点;技术上后来能出报告,不代表可以迟交投标材料。

整理时间表时,要从正式文件可取得并能完成提交的时刻往前倒排,给文件核对、上传和必要物流留出真实时间。

剩余时间取决于剩余工作:已有报告,补齐正式文件并核对;部分缺项,先评估补测及数据利用;尚未检测,确认全部试验与签发安排
剩余时间取决于剩余工作:已有报告,补齐正式文件并核对;部分缺项,先评估补测及数据利用;尚未检测,确认全部试验与签发安排

二、先分三类,判断哪里还有提速空间

当前情况立即做什么不能预设什么
已有正式报告,缺全本或附件向出具机构取得完整文件,核对产品及项目只有首页也能先顶替
已有部分有效数据,但有缺项列出差异,由机构确认能否利用及补测范围任何数据都能直接转成新报告
从未检测,或产品发生重要变化明确方法、样品、条件和真实试验安排付款加急就能缩短所有试验

如果供应商提供现成报告,要核对实际供货型号、配置、检测项目及使用条件。不能因为“同一产品类别”就直接借用,也不能把别的企业报告里的名称改成自己的。

对已有数据,是否可利用,应由承担检测和签发责任的机构按适用要求评估。供应商自行测出的结果、其他机构的记录或不完整截图,不能默认都可直接写入正式报告。

向机构确认三个时间节点:条件齐备,资料、样品与方法;试验完成,排期、过程与数据;正式交付,复核、签发与提交
向机构确认三个时间节点:条件齐备,资料、样品与方法;试验完成,排期、过程与数据;正式交付,复核、签发与提交

三、把资料一次交齐,让机构给出可核实的安排

发给机构的不应只有产品照片和一句“要投标”。建议同时提供:报告要求原文、产品规格与配置、拟检测项目、已有报告全本、样品所在地及可到达时间、提交截止时点。

请机构分别确认以下节点:

  1. 资料与方法何时可以确认,是否还有未决条件。
  2. 样品及配套附件何时能够收齐,能否正常运行。
  3. 设备或人员何时可安排,必要的试验需要多久。
  4. 数据复核、问题确认及正式签发需要哪些步骤。
  5. 最终文件采用什么形式交付,是否符合项目要求。

对“最快”答复,要问清它基于什么前提。比如以样品状态正常、资料齐备且无整改为前提的预计时间,不能被转述为无条件保证。把这些条件记录下来,内部负责人才能判断是否仍具备完成可能。

加快的是衔接,不是缩减事实:可以协调,资料、收样、排期与答复;必须落实,适用试验、记录、复核与签发
加快的是衔接,不是缩减事实:可以协调,资料、收样、排期与答复;必须落实,适用试验、记录、复核与签发

四、能加快衔接,不能省掉检测事实

资料整理、样品包装、附件准备、内部技术答复,可以在确认条件下并行推进。提前确认收样地址、联系人和操作步骤,也能减少等待。是否安排加班、额外设备或现场工作,要由实际承担机构确认,不能先假定存在这些资源。

某些试验需要规定的持续时间、预处理、循环或恢复过程,不能因为截止时间临近就任意减少。复核和授权签发也不是可省略的形式步骤。

《检验检测机构监督管理办法》第15条禁止未经检测出报告、伪造原始数据,以及减少、遗漏规定项目或改变关键试验条件等虚假报告行为。加急应加快合规工作的衔接,不能把未完成写成已完成。

涉及CMA标志的项目,仍应按现行“一单一库”规则核对方法与机构范围。时间紧不能改变相应使用条件。

三种文件不能混用:正式电子报告,核对签发、验证与格式;数据或进度材料,如实标明文件性质;纸质文件后补,必须有相应程序依据
三种文件不能混用:正式电子报告,核对签发、验证与格式;数据或进度材料,如实标明文件性质;纸质文件后补,必须有相应程序依据

五、电子报告、数据截图、纸质后补,分别看要求

如果文件允许符合条件的电子报告,可以核实机构是否提供正式电子版本、相应签发与验证方式,以及采购系统接受的格式。不能因文件是PDF就自动视为正式有效报告,也不能在要求原件时自行决定纸质版以后补。

尚未签发的报告稿、测试数据截图、检测进度说明,应如实标明各自性质。它们能否作为特定用途的材料,要看项目规定;不能自行替代必须提交的正式检测报告。

遇到“电子版可以先交吗”这类问题,先给出具体条款和文件形式,再向项目指定渠道确认。检测机构可以说明将交付什么,但不能替采购方承诺接受。

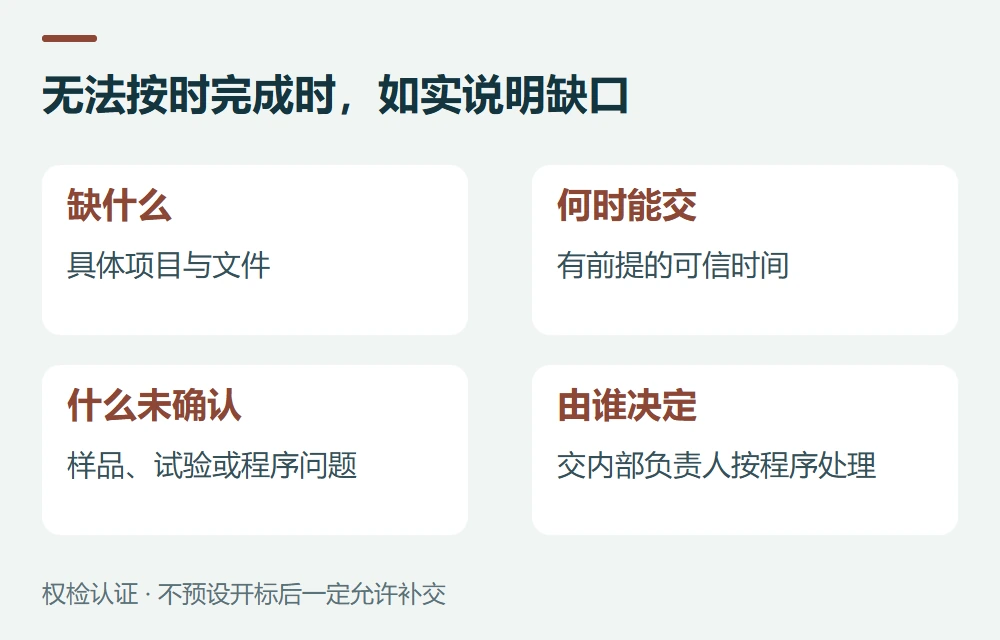

无法按时完成时,如实说明缺口:缺什么,具体项目与文件;何时能交,有前提的可信时间;什么未确认,样品、试验或程序问题;由谁决定,交内部负责人按程序处理
无法按时完成时,如实说明缺口:缺什么,具体项目与文件;何时能交,有前提的可信时间;什么未确认,样品、试验或程序问题;由谁决定,交内部负责人按程序处理

六、确实赶不上时,不靠“开标后再补”赌结果

确认必要试验和签发无法在截止前完成后,应及时向内部投标负责人说明:缺什么、最快可信节点是什么、有哪些仍待确认的条件。是否继续参与、依法提出问题或调整安排,应依据项目类型和实际情况决定。

政府采购货物和服务招标的正式澄清、修改程序见第87号令第27条。供应商不能自行决定延期;评标阶段第51条允许的澄清、说明或补正,也不得超出投标文件范围或者改变实质性内容。

如果文件规定投标时必须提供某项关键报告,不能将“检测已下单”视为已经满足,更不能预先承诺开标后补交一定会被接受。

临近截止时,清楚说明真实缺口,比拿一份不对应产品、未完成检测或未经正式签发的文件更有价值。 对报告技术问题与采购程序问题分别处理,才不会把时间压力变成新的资料错误。

七、官方依据与资料准备

先把需要核对的资料放在一起:要求原文,含附件与正式澄清;产品资料,型号、配置、照片;报告全本,结果页与相关附件;项目节点,投标或验收截止时间
先把需要核对的资料放在一起:要求原文,含附件与正式澄清;产品资料,型号、配置、照片;报告全本,结果页与相关附件;项目节点,投标或验收截止时间

本文核对日期为2026年10月19日。涉及政府采购程序的说明,限于财政部令第87号适用的货物和服务招标投标;工程建设招标、企业采购及特定行业检测,应另核适用规则。

需要核对临近截止的报告安排时,可以先准备:报告要求原文、已有报告、实际配置、样品位置与可到达时间、准确截止时点。 权检认证可协助梳理报告涉及的产品、检测项目、方法与资料缺口,再与实际承担检测的机构确认能力、样品和安排。检测报告的技术核对不能代替采购人、采购代理机构或评标委员会依法作出的程序性判断。

本文包含AI辅助创作内容。法规信息以财政部、国家市场监督管理总局及国家认监委官方发布为准。

官方来源与核验记录

还不确定自己的产品该怎么办?联系我们吧!

叶先生销售经理

把产品情况发过来,帮您判断要做哪些认证和测试、已有报告能不能用。

电话158 1871 8994邮箱service@lab-qjrz.com
查看完整联系方式

扫一扫加我微信

叶先生的微信二维码,扫描添加微信

微信号yesheng895017374

继续阅读

同一业务的相关内容

返回知识库 →
