设备都有报告,软件也能运行,系统接起来后却可能出现数据不同步、状态反馈延迟或流程中断。系统集成检测要回答的是:这些部件在本项目配置和条件下,能否共同完成约定任务。

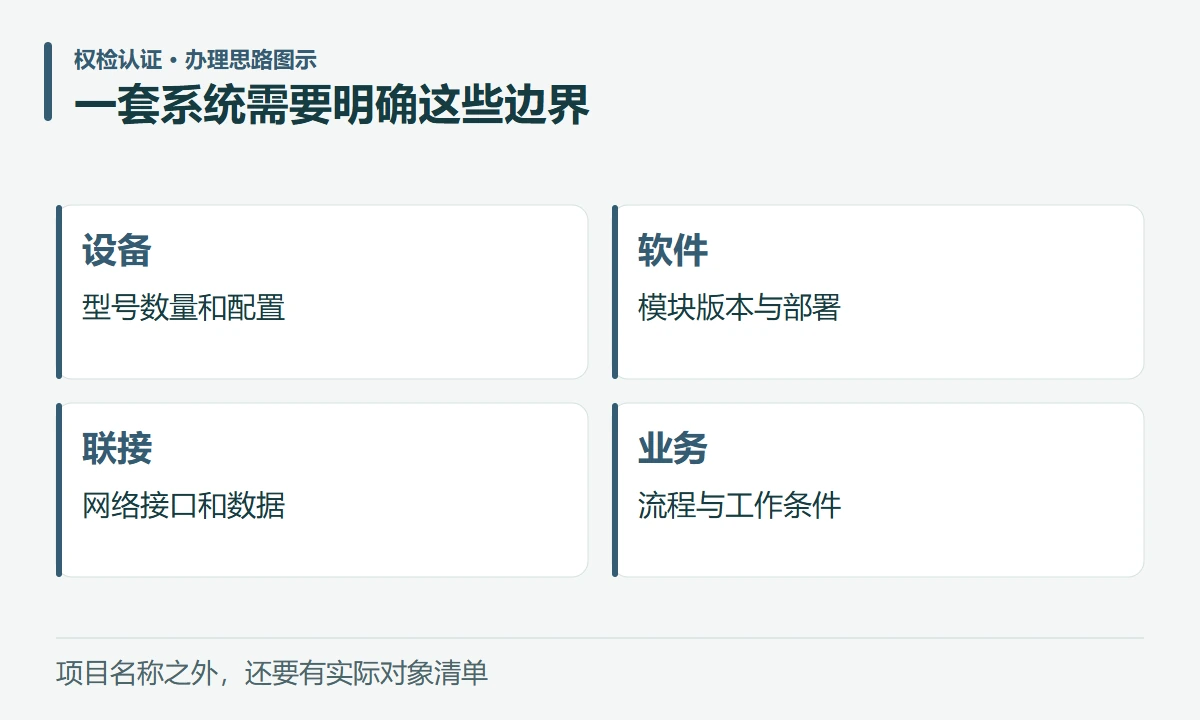

一套系统需要明确这些边界:设备,型号数量和配置;软件,模块版本与部署;联接,网络接口和数据;业务,流程与工作条件
一套系统需要明确这些边界:设备,型号数量和配置;软件,模块版本与部署;联接,网络接口和数据;业务,流程与工作条件

一、先确定系统边界,别把项目名称当成检测对象

“智慧园区系统”“设备管理平台”这样的名称,不能说明实际测什么。应把项目划分为设备、软件模块、网络与接口、部署环境以及本次纳入的业务流程。

边界信息建议写清的内容
设备类别、型号、数量、安装位置及必要配置
软件模块、版本、部署方式和依赖组件
网络与接口连接关系、协议、对接对象及责任方
场地本次测试地点、工况与可用条件
业务需要验证的完整流程及异常处理
排除项未接入或本次不测的内容及原因

单台设备或部件报告可以帮助确认相关产品证据,不能直接代替集成后的工作结果。相反,系统某项业务流程测试通过,也不代表每个设备的全部法定要求都已经被重新检验。

政府采购项目还应结合《政府采购需求管理办法》第二十三、二十四条,把合同内容及验收主体、方式、程序、内容和标准落实清楚。本文列出的检测准备方法,也可供其他项目组织工作参考,但不能把政府采购规则直接套用于所有商业合同。

对照项目资料和技术要求,整理需要实际验证的事项,AI场景示意
对照项目资料和技术要求,整理需要实际验证的事项,AI场景示意

二、从合同要求建立检测清单,分清几类证据

先把合同、技术协议、设计方案和有效变更中的要求逐条提取,区分哪些由文件证明,哪些需要现场检查,哪些应实际测试。每条要求标注依据来源和版本,避免用一份过期需求组织最终检测。

要求类型可以核对的证据方向
设备与配置交付实物清单、型号和已有合格证明
接口或数据交换协议约定、联调记录与实际测试结果
业务功能需求、用例、执行记录和输出结果
量化性能条件、负载、方法和实测值
培训与服务签收、培训和服务履约记录

这些证据不能随意相互代替。比如采购数量是否齐全与系统并发能力,是两个问题;完成培训也不能证明接口联动符合要求。

对适用的安全、网络安全、密码应用、消防或其他专项要求,应按项目性质和主管规定另行核对是否需要、由谁实施及如何衔接。不能把所有系统都列成同一套强制测评清单,也不能用一般功能报告替代专项程序。

拟承担机构应说明本次能实施的范围、采用方法与交付内容。对需要外部配合或暂不具备条件的项目,单独记录;多个出具主体的文件,应各自保持真实范围和责任。

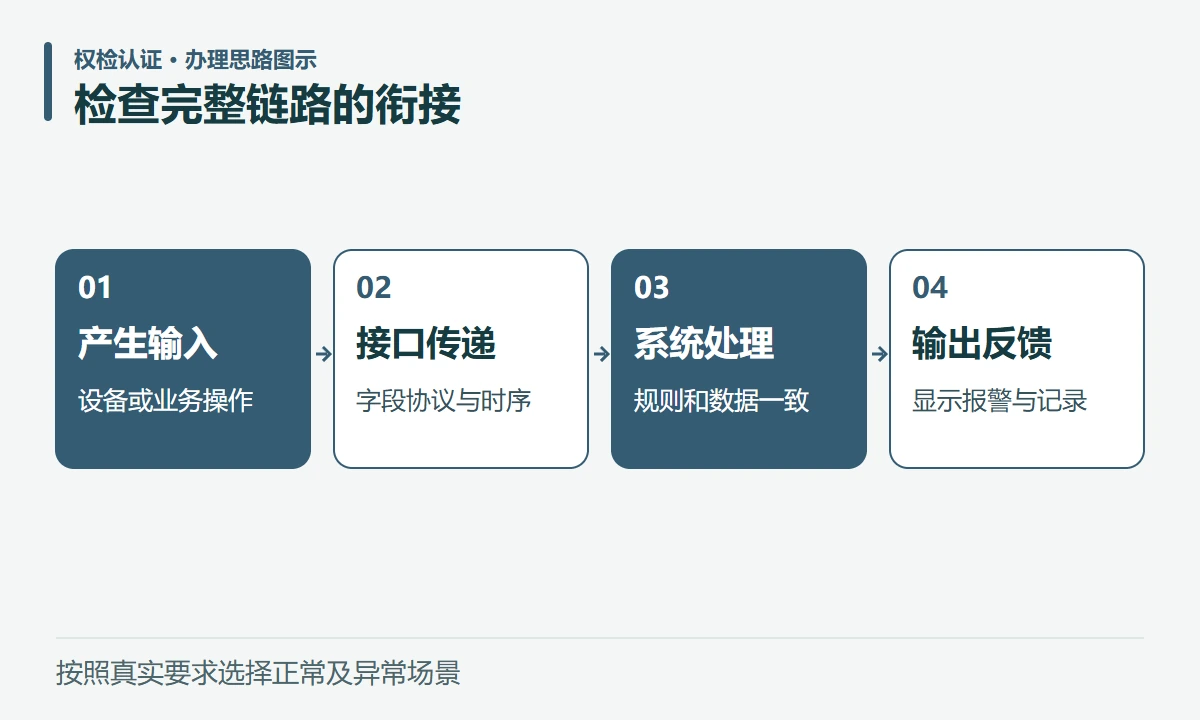

检查完整链路的衔接:产生输入,设备或业务操作;接口传递,字段协议与时序;系统处理,规则和数据一致;输出反馈,显示报警与记录
检查完整链路的衔接:产生输入,设备或业务操作;接口传递,字段协议与时序;系统处理,规则和数据一致;输出反馈,显示报警与记录

三、重点检查接口和完整业务链路,而非只看单机演示

集成问题常出现在系统之间。测试时应按确认的需求检查输入由谁产生、通过什么接口传递、下游怎样处理,以及最后的反馈是否回到正确位置。

以设备状态上报为例,可以按“设备产生状态—接口接收—平台处理—页面显示或报警—记录保存”理解链路。这个例子用于说明测试思路,不代表所有项目都必须包含同样功能。

核对方向需要先确定的条件
数据对应设备标识、字段、单位及时间含义
指令反馈谁能操作、目标对象及状态返回
异常处理断联、超时、重复消息等约定情形
恢复过程重连后的状态、数据及业务连续性
负载表现确认的设备量、数据量和观察方式

异常场景必须在授权和安全条件内设计,避免为了验证恢复功能直接影响生产业务。模拟接口、测试数据及实际部署环境之间的差异,应记录在方案和结果中。

需要量化的要求,应写清测量条件和判据。例如“实时同步”应进一步明确时间起止点、观察方法及允许范围,不能用“看起来没有延迟”作为完整依据。

整理连接设备和配套器材,确认系统检测涉及的实际配置,AI场景示意
整理连接设备和配套器材,确认系统检测涉及的实际配置,AI场景示意

四、现场实施前,固定配置并安排各方配合

集成检测往往涉及建设或使用方、集成商、设备商、软件开发方和检测方。应提前明确谁提供环境、账号与数据,谁能够调整设备,谁确认变更,以及异常时由谁决定停止测试。

现场准备清单可以包括:最终拓扑与配置表、软件版本、接口说明、操作账号、必要测试数据、运行负载、访问授权、备份及恢复方案。实际范围按项目确定,不把测试方便作为放宽权限控制的理由。

测试期间如果更换网关、调整配置或更新程序,应记录时间、内容和原因。之后根据影响确认已测项目能否沿用、哪些需要补测;不要在测试完成后仍持续更改配置,却把原结果写成最终交付状态。

按监督管理办法第十二条,报告应符合规定的签发要求。对现场无法完成或尚未具备条件的项目,要如实说明,不能以承诺函、预计修复日期代替实际检测结果。

整改后,可以复测原问题并检查受影响的关联链路。若故障来自公共接口,范围可能超过单个页面;若只是资料编号错误,也不应把它当成技术试验失败。处理依据应与问题性质相符。

五、交付报告时,让结果可以回到每条项目要求

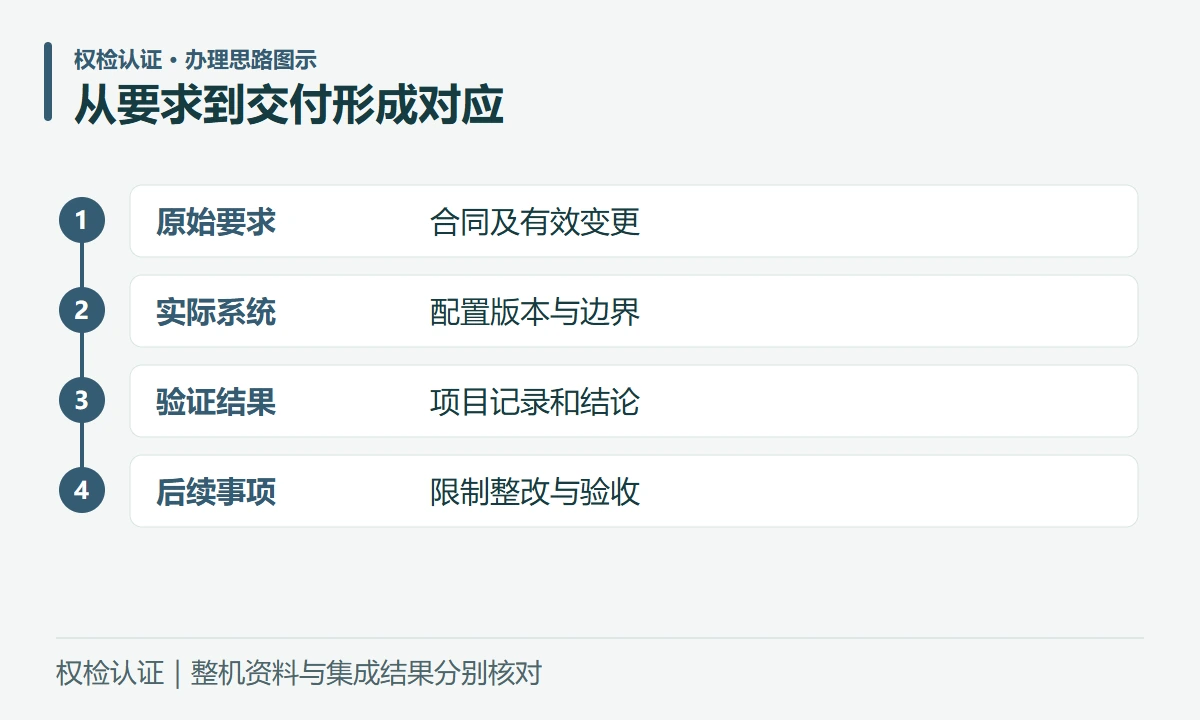

从要求到交付形成对应:原始要求,合同及有效变更;实际系统,配置版本与边界;验证结果,项目记录和结论;后续事项,限制整改与验收
从要求到交付形成对应:原始要求,合同及有效变更;实际系统,配置版本与边界;验证结果,项目记录和结论;后续事项,限制整改与验收

报告应能识别本次被测系统、现场或环境、设备与软件配置、技术依据、实际项目及结果,必要时说明未测内容和限制。具体格式由适用规则、方法和委托要求确定,不宜仅换一个项目封面。

建议同时保留一张要求对应表:合同条目、测试项目、记录或报告位置、结果状态、未解决事项。它帮助接收方查找证据,不替代原始报告,也不能擅自修改机构结论。

所有设备报告都有了,还要测系统吗? 看合同及适用要求是否需要证明集成效果;设备资料不能自然证明接口和业务链路。

部分子系统尚未接入,能先测吗? 可评估分阶段实施,写清边界与未测项;不能提前宣称整体完成。

拿到检测报告就可以办理验收吗? 可作为相关验收依据,但验收还应按合同和适用制度执行。政府采购需求管理办法第二十四条要求验收方案覆盖采购合同的相关技术、商务要求,不能只看单一技术结果。

权检认证建议先画清系统边界,再让要求、接口、配置和结果逐项对应。系统集成报告的价值,是说明这套实际交付系统在约定条件下完成了哪些验证,并把尚未解决的部分清楚交给后续验收与维护人员。

本文资料核对日期:2026年10月22日。配图为AI场景示意及权检认证整理的技术图示。本文包含AI辅助创作内容。适用规定、标准和采购要求应结合具体项目核对。

还不确定自己的产品该怎么办?联系我们吧!

叶先生销售经理

把产品情况发过来,帮您判断要做哪些认证和测试、已有报告能不能用。

电话158 1871 8994邮箱service@lab-qjrz.com
查看完整联系方式

扫一扫加我微信

叶先生的微信二维码,扫描添加微信

微信号yesheng895017374

继续阅读

同一业务的相关内容

返回检测报告 →
