开标延期了,检测报告要重新做吗?

开标延期了,检测报告要重新做吗?,权检认证AI业务场景封面
AI生成场景示意|权检认证

延期给了更多准备时间,也可能改变证明材料的时间窗口。已有报告是否继续适用,要看本次要求和原报告实际覆盖,不能只改一下标书日期,更不能让机构把旧报告的签发时间改成最近。

人员将完整资料与电子文件并列核对,示意比对延期通知和原要求,AI场景示意
人员将完整资料与电子文件并列核对,示意比对延期通知和原要求,AI场景示意

一、先读正式通知,确认究竟改了哪些内容

保存原招标文件、每次正式澄清或更正公告,整理新的投标截止、开标、样品提交及原件核验等节点。不要只根据聊天消息或口头通知调整资料。

通知内容对检测资料的可能影响
仅调整日期和时间仍需按适用时间口径核对现有报告
同时调整技术参数原报告是否覆盖新增或变化的要求
调整证明材料要求报告形式、范围或机构要求是否改变
调整样品安排报告与新样品或交付状态能否对应
改变提交渠道或方式文件签章、上传、原件送达需要重新安排

政府采购货物服务招标中,财政部令第87号第二十七条明确依法作出的澄清、修改是招标文件组成部分,并规定相应公告及通知要求。具体应读完整正式文件;工程招标或其他采购另核对适用规则。

如通知与原文关系不清,按项目正式渠道及时提出具体问题。不能自行选择对自己最方便的旧条件,也不能假定所有未提到的事项都自动顺延或免除。

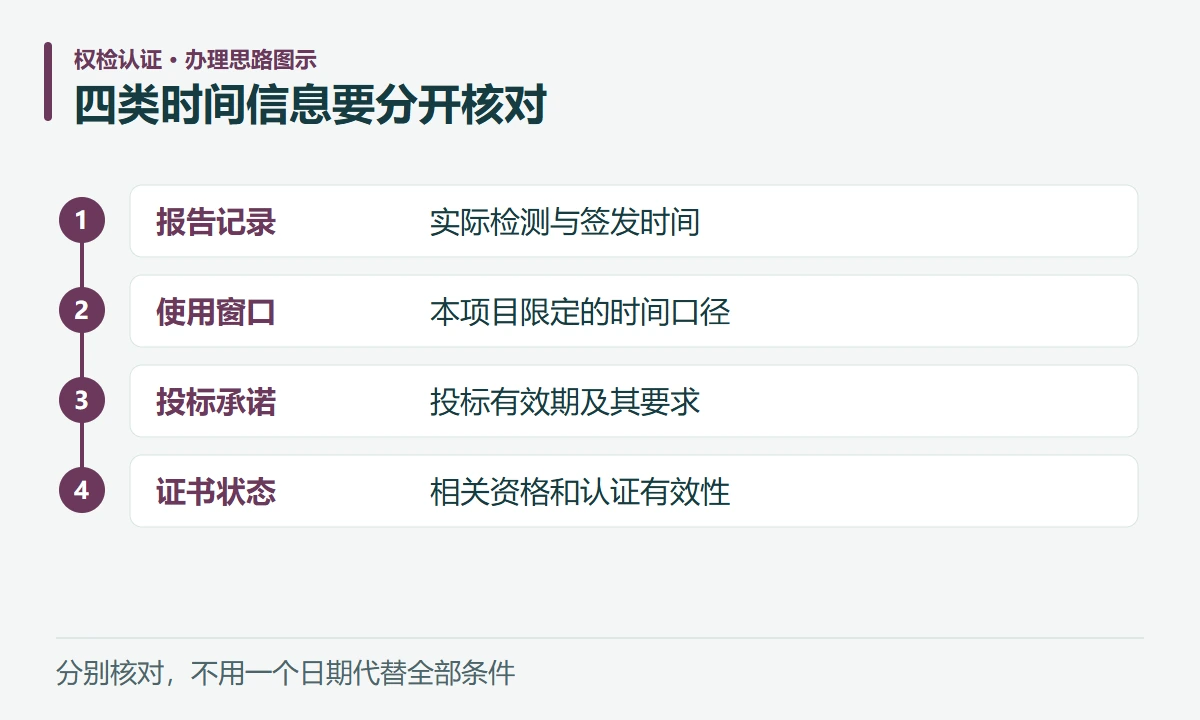

四类时间信息要分开核对:报告记录,实际检测与签发时间;使用窗口,本项目限定的时间口径;投标承诺,投标有效期及其要求;证书状态,相关资格和认证有效性
四类时间信息要分开核对:报告记录,实际检测与签发时间;使用窗口,本项目限定的时间口径;投标承诺,投标有效期及其要求;证书状态,相关资格和认证有效性

二、报告日期、投标有效期和证书期限要分开看

先读清本项目如何限定报告时间:明确日期以后出具、某个期间内检测,还是相对于指定截止时间计算。还要看要求针对报告签发日期、检测日期或其他事项,不能用其中一个日期替代另一个。

时间口径延期后怎样核对
指定固定起止日期看正式文件是否调整该区间
相对于某节点的一段期间按文件明确的新基准或澄清重新计算
未明确报告期限继续核对适用规则、产品与项目条件,不能自行宣布永久适用
证书或资格有效状态与报告时间要求分开查,不能相互代替

投标有效期是投标承诺维持有效的期间,与检测报告记录的测试时间或项目限定的报告新近程度不同。第87号令第二十三条规定政府采购货物服务招标的投标有效期起算,并不等于检测报告具有相同有效期。

若原文只写“近一年报告”却没有清楚基准,应向项目方按正式程序确认,不自行创造统一解释。这类问题不能由检测机构单方面决定接收方如何评审。

时间窗口不满足时,也不能通过重新打印、修改封面或更换文件名制造一份近期报告。是否需要重新检测或其他合法有效的材料,应按具体要求评估。

两台网络设备及配套电源并列,示意延期期间也要核对产品配置差异,AI场景示意
两台网络设备及配套电源并列,示意延期期间也要核对产品配置差异,AI场景示意

三、再看产品与要求有没有变化,决定是否需要补测

即使报告日期满足要求,也应核对产品名称、型号、配置、材料、软件版本和附件是否仍对应拟投标产品。延期期间企业若更换部件或调整方案,原测试结果的适用范围可能需要重新确认。

标准和技术参数变化也要逐项比较。不能仅因为标准发布了新版本便断言所有旧报告立即作废,也不能因为已有合格结论就忽略项目明确采用的新要求。应确认适用版本、实施安排及实际差异。

核对结果后续方向
时间、对象、范围与要求均仍符合可按本项目要求整理原报告,不因延期本身额外重测
个别信息或范围需进一步证明收集证据,请机构和项目相关方分别确认技术与使用问题
项目增加参数或配置发生相关变化由机构评估补充检测及原结果可用范围
必要条件已不满足按新的实际范围制定检测和交付计划

这张表是判断路径,具体是否接受仍取决于适用规则和完整材料。送样报告对样品所检项目的责任边界可核对监督管理办法第十条,不能把一份历史报告解释成所有后续批次和版本都必然符合。

若决定补测,先写清新增任务和与原报告的关联。补充一项结果不能自动把整份旧报告的所有日期或适用条件一起更新。

四、重新提交前,用一张复核表保留判断依据

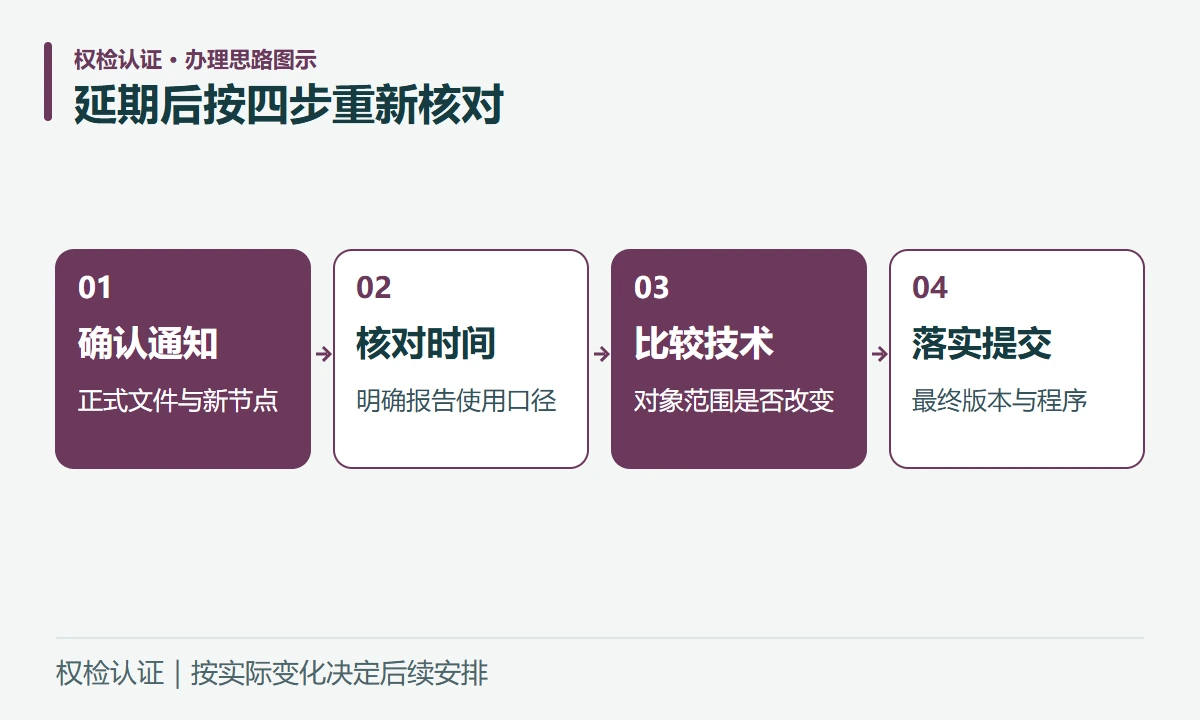

延期后按四步重新核对:确认通知,正式文件与新节点;核对时间,明确报告使用口径;比较技术,对象范围是否改变;落实提交,最终版本与程序
延期后按四步重新核对:确认通知,正式文件与新节点;核对时间,明确报告使用口径;比较技术,对象范围是否改变;落实提交,最终版本与程序

建议给每份拟使用的报告记录:正式要求来源和版本、时间计算口径、对应产品配置、覆盖项目、尚缺材料、确认人以及最终使用安排。这样后续再次延期或文件修改时,不必从头猜测。

复核项记录什么
项目文件原文、正式更正和当前适用版本
报告状态完整文件、编号、日期及核验信息
时间匹配按哪条要求、哪个节点计算
技术匹配型号、配置、标准与参数对应
待处理项需澄清、补充核验或重新检测的事项
提交安排最终版本、内部核对和正式提交节点

需要调整已提交文件时,按照本项目允许的时间和程序办理。不能把开标延期理解成任意阶段都能替换材料,特别是已经进入评审的项目,更应先确认程序状态。

权检认证可协助比对正式要求与已有报告,核对产品和检测范围是否存在需要进一步评估的差异。 是否重做,应由具体缺口决定;能继续使用的文件要有依据,需要补充的内容也要明确到项目和条件。

先完成时间、技术和提交三个方面的复核,再决定复用、补充或重新安排,通常比一听到延期就全部重做更容易作出有依据的判断。

本文资料核对日期:2026年10月21日。配图为AI场景示意及权检认证整理的技术图示。本文包含AI辅助创作内容。法规信息以财政部、国家市场监督管理总局及国家认监委官方发布为准。

还不确定自己的产品该怎么办?联系我们吧!

叶先生销售经理

把产品情况发过来,帮您判断要做哪些认证和测试、已有报告能不能用。

电话158 1871 8994邮箱service@lab-qjrz.com
查看完整联系方式

扫一扫加我微信

叶先生的微信二维码,扫描添加微信

微信号yesheng895017374

继续阅读

同一业务的相关内容

返回检测报告 →
